800MW!如東項目正式進入風機并網階段

發布日期:2021-11-09  來源:龍船風電網  作者:中國風光儲網--新聞中心

核心提示:800MW!如東項目正式進入風機并網階段
 11月7日,三峽能源江蘇如東H6、H10海上風電項目(簡稱如東項目)兩座海上升壓站倒送電成功,標志著如東項目柔直輸電工程的送電工作全部完成。至此,如東項目正式全面進入風機并網階段。


QQ截圖20211109123624

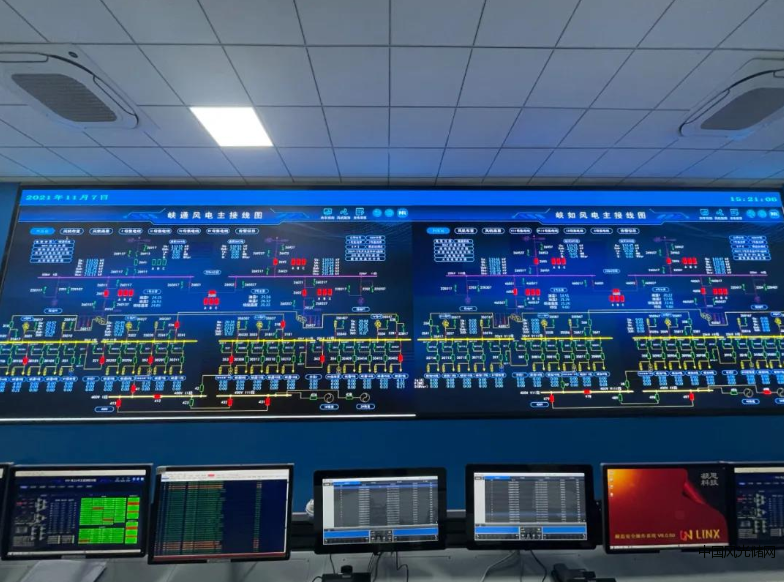

如東項目柔性直流輸電工程完成倒送電工作

如東項目是亞洲首個采用柔直輸電技術的海上風電項目,該項目包括H6、H10兩座風電場,裝機容量均為40萬千瓦,共安裝200臺4兆瓦風機。如東項目柔直輸電工程主要由兩座海上升壓站、一座海上換流站、一回直流海纜、一座陸上換流站組成。如東項目技術首創多、國產化集合應用多,填補了國內行業技術領域多項空白,為我國海上風電走向深遠海,集中連片規模化開發海上風電奠定堅實基礎,發揮示范引領作用。


QQ截圖20211109123636

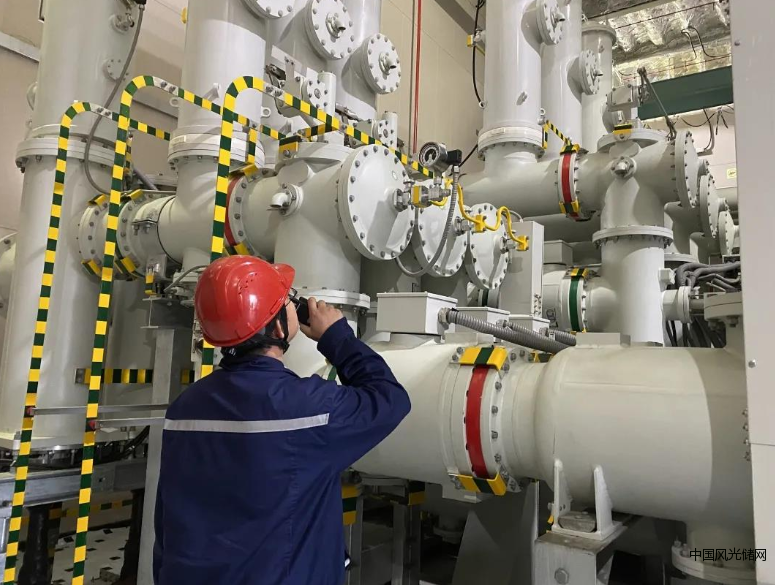

送電前檢查

據龍船風電網了解,三峽新能源江蘇如東800MW(H6、H10)海上風電項目均位于如東縣東部的黃沙洋海域,其中H6風電場中心離岸直線距離約50km,廠區海底高程-9至-20m,規劃海域面積約66km2;H10風電場中心離岸直線距離約63km,廠區海底高程-14至-22m,規劃海域面積約66km2,H6、H10兩個海上風電項目各裝機容量400MW,風電場配套新建兩座220KV海上升壓站,H6和H10風電場電能匯集于海上換流站后以一回±400kV直流電纜送往陸上換流站。

QQ截圖20211109123648

該項目總投資約143億元,計劃安裝200臺4兆瓦風機。其中,如東H6海上風電項目規劃裝機容量為400兆瓦,共安裝100臺4兆瓦風機,于2020年7月26日完成首臺海上風機安裝;2021年4月16日完成海上升壓站吊裝;7月18日海上換流站成功“安家”海上,9月25日完成100臺風機吊裝。

如東H10海上風電項目裝機容量400兆瓦。該項目采用的是電氣風電4.0MW(SWT-4.0-146)的風機設備,葉輪掃風面直徑約122m,輪轂中心絕對高程達117m。2020年11約1日完成首臺風機吊裝。

三峽如東項目全面建成投運后,可實現年上網電量24億千瓦時,能夠滿足約99萬戶家庭年用電量。與同等規模的燃煤電廠相比,每年可節約標煤74萬噸、減排二氧化碳約183萬噸、可節約淡水約712萬立方米,具有重要經濟效益、社會效益和生態效益。


關鍵詞: 風能 風電

[ 新聞搜索 ]  [ 加入收藏 ]  [ 告訴好友 ]  [ 打印本文 ]  [ 違規舉報 ]  [ 關閉窗口 ]


0條 [查看全部]  相關評論


網站首頁 | 關于我們 | 聯系方式 | 使用協議 | 版權隱私 | 網站地圖 | 排名推廣 | 廣告服務 | 網站留言 | RSS訂閱 | 滬ICP備16055099號-94

風光儲網 版權所有 © 2016-2018 咨詢熱線:021-6117 0511  郵箱:sina@heliexpo.cn 在線溝通:

本網中文域名:風光儲網.本站網絡實名:風光儲網-最專業的風光儲行業信息網站
