第一批裝機約1億千瓦的大型風電光伏基地項目已于近期有序開工。基地項目容量基本都在百萬千瓦以上。這么大的項目規模在規劃時關注重點是什么?風場基地是如何規劃布局的?未來基地項目推進運營中可能會存在哪些難題?
在某次會議上,國核電力規劃設計院有限公司新能源分公司分管總工李璟對風電基地規劃關注重點、推進難點做了相關闡述。
李璟表示,在新能源基地規劃建設過程中,LCOE是關注焦點。降低LCOE方式包括:提升發電量、降低度電投資、降低運維成本。資源和電價優化匹配,通過規模化建設、降低投資、提高收益等。
為了有效提高發電量,基地風場布局遵循以下三個要點,一是考慮場址風況條件,優先選擇風資源高值區,兼顧各單機發電量并綜合優化;二是注意避讓各類限制性因素;三是一般布置方式遵循典型山地丘陵及平原風場設計原則,針對大型風電基地需結合實際情況預設風速恢復帶。

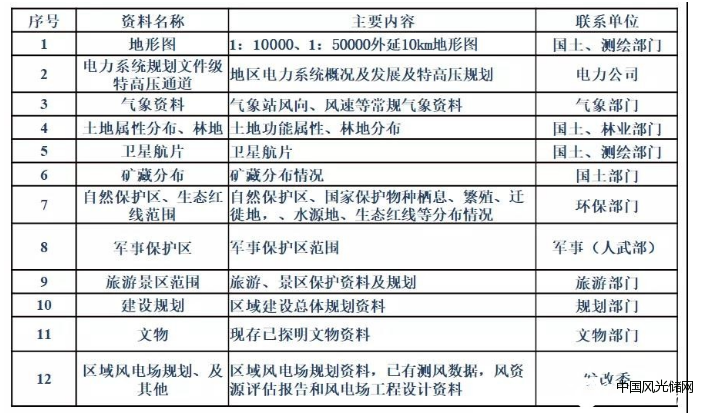

圖:影響因素

圖:風電基地敏感區域分析
李璟強調,資源和電價優化匹配問題,可能是之后新能源大基地能不能順利往下推的一個關鍵因素。首先,電價目前處于一個變化的階段。還有一些優選工程涉及省份在保障小時數之外的電價給的非常低。再者,不管是之前的大基地規劃,還是優選投標過程中,很多業主為了拿項目超標配置儲能系統,硬性提高容量配比,提高放電時間。實際上,這對很多項目而言是難以承受的。
出力問題是風機基地運行過程中要面臨的另一個重大挑戰。風電基地規模大,其隨機性對電網影響大,不同于常規風電項目,電網部門尤其關心其出力特性。
風電基地有兩種情況,基地內的資源情況差異小或者基地內的資源差異情況大。如果基地內風資源差異較小,那么其保證率越高,保證出力則越低,對電網的影響就越大,在這種情況下對多能互補的要求就越高。

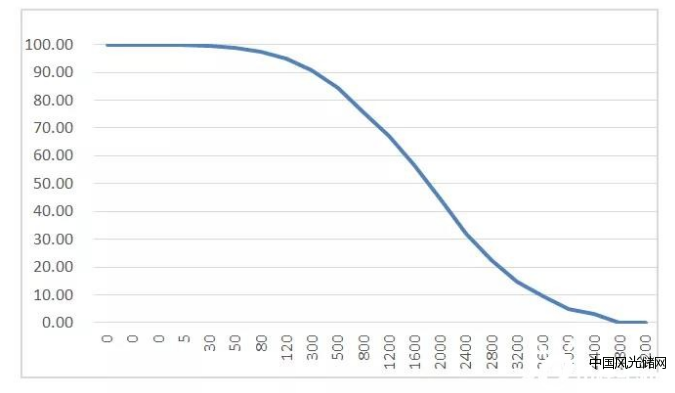

圖:出力特性保證容量累計頻率曲線
多能互補中,儲能系統的配置,與電網的調度模式,有很大的關系。而在基地規劃中掌握調度模式又是非常困難的事情,因此基地規劃中的儲能配置在實際推進過程中對電網的影響會逐步顯現出來。所以說,現在多能互補基地,對所有的參與方來說都是一個很大的挑戰。
