據報道,在競標中獲勝之后,特斯拉公司將向澳大利亞可再生能源開發商Genex Power公司的一個公用事業規模電池儲能項目提供40套Megapack電池儲能系統(BESS)。
Genex Power公司日前表示,在這項招標活動于2020年8月結束之后,已與澳大利亞特斯拉公司(Tesla Motors Australia)簽署了一份協議,為其50MW/100MWh Bouldercombe電池儲能項目提供儲能產品。

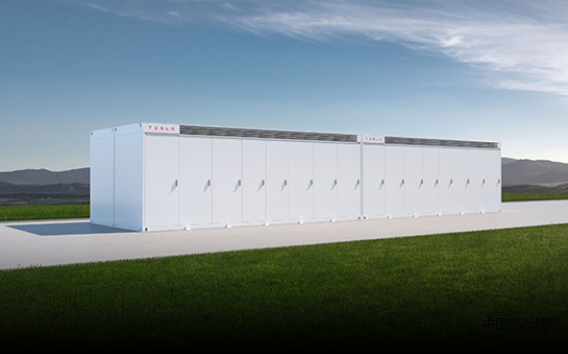

特斯拉每個Megapack電池儲能系統的儲能容量達3MWh
保修期為20年的一體化集成的Megapacks鋰離子電池儲能系統將從美國內華達州的特斯拉超級工廠運送到澳大利亞東北部昆士蘭州的儲能部署現場,并進行組裝和工廠測試。
Genex Power公司仍需完成該項目的財務結算,但該公司表示,特斯拉公司的供應協議將使該項目加快完成部署,并有望在今年第四季度連接Powerlink公司在昆士蘭運營的輸電網絡。
Genex Power公司和特斯拉公司將與當地電網運營商密切合作,以確保連接其電網,目前正在等待電網運營商批準。
Genex Power公司還在與合作伙伴就承購交易開展深入的談判,希望在今年第四季度或2022年第一季度完成融資。
該項目將是Genex Power公司的第一個獨立部署的電池儲能項目,將連接到Powerlink公司在昆士蘭的變電站,并已獲得當地政府開發批準。
澳大利亞部署電池儲能系統的商業案例基于商業機會,主要用于提供頻率控制輔助服務(FCAS),其中一小部分收入來自能源套利和其他業務。由于缺乏對長期財務的了解,吸引一些儲能開發商對項目投資相對困難。
然而,澳大利亞已有總裝機容量數吉瓦的電池儲能系統正在規模開發或正在部署中,澳大利亞國家電力市場(NEM)的結構最近發生了變化,例如引入五分鐘結算(5MS)機制和進入頻率調節市場以激勵電池儲能系統的部署,并將繼續改善投資。
Genex Power公司最著名的一個項目是澳大利亞近40年來首次建設的一個抽水蓄能項目。這個裝機容量為250MW的Kidston抽水蓄能設施于今年5月完成財務結算,是該公司Kidston清潔能源中心開發項目的一部分,該項目將包括將兩個公用事業規模的太陽能發電場(裝機容量分別為50MW和270MW)和一個風力發電場(150MW),以及抽水蓄能項目。
而位于Kidston的50MW太陽能發電場已經投產運營,而其余的發電場正在建設或開發中。Genex Power公司最近還在新南威爾士州的Jemalong完成了一座裝機容量為50MW太陽能發電場建設。
Genex Power公司表示,之所以選擇特斯拉公司作為設備供應商和系統集成商,是因為該公司在澳大利亞儲能市場擁有豐富的開發經驗,其強大的技術和成熟產品以及先進的Autobidder市場調度數字技術得到用戶認可。
特斯拉公司也是在南澳大利亞州部署和運營霍恩斯代爾儲能項目的供應商和集成商,這是迄今為止澳大利亞規模最大的電網規模電池儲能項目。該項目的業主和開發商Neoen公司表示,自從2018年開通運營以來,該項目在澳大利亞國家電力市場(NEM)提供電網服務中節省了約1.5億澳元(1.0898億美元)成本。
Neoen公司和特斯拉公司還在合作開發“維多利亞大電池”這個300MW/450MWh電池儲能項目,該項目即將進入調試階段。
特斯拉公司日前宣布簽署了一個迄今為止最大的Megapack電池儲能系統供貨合同,為美國可再生能源開發商Arevon公司的2GW/6GWh儲能項目提供儲能產品。這些Megapack電池儲能系統將在Arevon公司加利福尼亞州部署的9個儲能項目中交付,而這些項目將在2022年和2023年分別完成部署。
特斯拉公司在2021年第二季度部署了總儲能容量為1,274MWh的儲能系統,是2020年第二季度的419MWh的三倍多。特斯拉首席執行官埃隆·馬斯克在今年7月的財報電話會議上表示,該公司的Megapack電池儲能系統供不應求,以至于其供貨訂單已經排到2023年。
