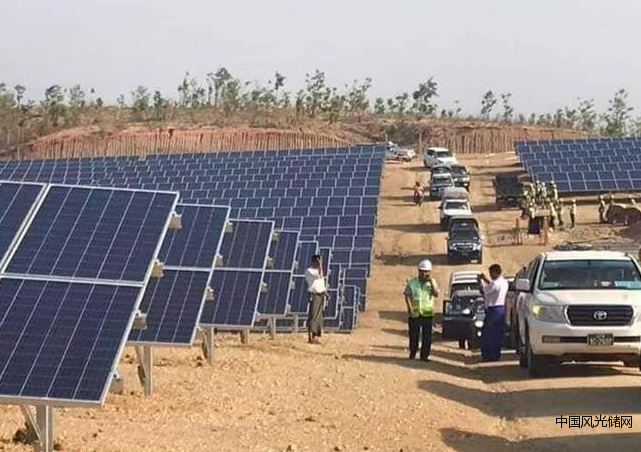

©緬甸第一座光伏發電廠位于馬圭地區敏布/ Facebook
仰光,2022年1月25日,伊洛瓦底江The Irrawaddy
批評人士說,緬甸軍政府沒有足夠或根本沒有推動所有簽約開始太陽能發電的中國公司,盡管它們比計劃晚了幾個月。
2020 年 5 月,現已被推翻的全國民主聯盟 (NLD) 政府招標建設 29 個地面安裝太陽能項目,根據 20 年的建設、運營和擁有合同,這些項目總發電量可達 1 吉瓦(1吉瓦=10億瓦=1000兆瓦=1百萬千瓦)。
每個站點的最低投資定為 2000 萬美元(折合1.2651億人民幣),每個項目預計將產生 30 至 40 兆瓦的電量。擬建地點位于伊洛瓦底、勃固、馬圭、曼德勒、實皆、內比都和仰光地區。
根據電力和能源部 (MOEE) 2020 年 9 月發布的結果,中國公司及其財團中標了 29 座太陽能發電廠中的 28 座。
根據協議,這些公司將在六個月內開始運營。然而,緬甸軍方在去年 2 月的一次政變中從民盟政府手中奪取了權力,而競標者正處于與 MOEE 簽署購電協議的最后階段。
消息人士表示,中國公司可能會擔心,因為一些擬議的太陽能發電廠位于實皆省和馬圭省,軍政府部隊和抵抗組織之間的沖突正在加劇,而其他一些位于內比都、仰光、曼德勒和勃固省,那里發生了對軍政府目標的襲擊。
自政變以來,緬甸的反華情緒高漲,許多人認為北京參與了軍事接管。緬甸軍政府被迫為中國在緬甸的某些投資提供安全保障,包括中緬石油和天然氣管道。
根據購電協議,如果公司未能在收到相關部委的協議書180天后開始運營,公司將在2020年10月收到協議,每天支付10萬緬元的罰款,據參與競標的仰光一家電力公司老板透露。
中國企業已經比約定的時間表晚了近16個月,目前尚不清楚它們是否在支付罰款。公司中標后還被要求向緬甸外貿銀行存入50萬美元(折合人民幣316.275萬元)。
協議簽訂時,中國公司提出以3.5至5.1美分(折合人民幣0.16-0.23)(即0.16-0.23一度電)的價格出售1千瓦電力,這一價格遠低于其他地區和西方公司的報價。
這位仰光商人說:“他們提供的價格太低(無法盈利),由于他們的企業無法以這種價格在商業上可行,他們不想創業,因此給出了這樣或那樣的借口。我認為,電力部已經與他們達成了諒解,不理會這一點。”。
伊洛瓦底江向軍政府控制的MOEE的官員打出的電話無人接聽。
本月早些時候,電力部表示,由于亞達納爾海上天然氣項目的維護工作和對電力塔的攻擊,液化天然氣發電廠暫停運營,可能會頻繁停電。
緬甸的最大電力容量為4200兆瓦,根據教育部的數據,目前只有三分之二的目標正在實現。
