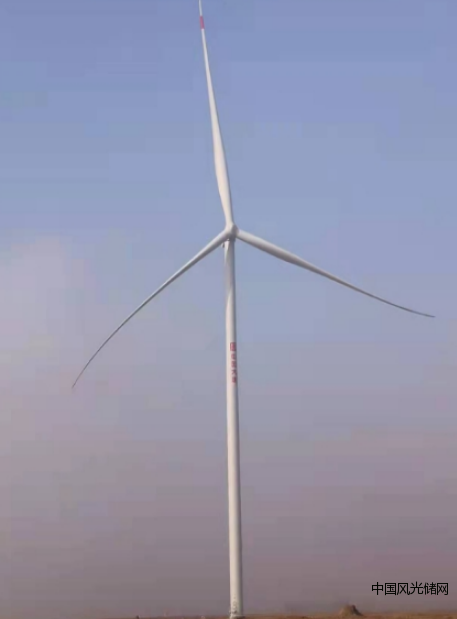

2021年12月30日17時18分,由科技工程公司承建的大唐通遼開魯街基二雙興49.5MW風電項目15臺風機全部順利并網發電,實現了年前項目機組全部并網發電的“保電價”目標。項目15臺風機全部并網發電后,每年可向社會提供約1億千瓦時的綠色清潔能源。

本項目于2021年8月16日破土開工,10月14日首臺風機開始吊裝,11月4日風機基礎全部澆筑完成,11月30日集電線路B回路反送電成功,12月8日最后一臺風機吊裝結束,12月28日升壓站及雙回線集電線路送電圓滿完成。
項目開工以來,在各級領導的關心下,在相關部門的鼎力支持下,克服了疫情、征地、暴雪及嚴寒等多重不利因素,一路攻堅克難、統籌規劃、多措并舉,按時完成節點目標,確保項目圓滿收官。
