亚洲国产精品网_影音先锋国产资源_亚洲最大黄色_91精品久久



中國海裝國電浙江象山1#海上風電場工程全容量建成投產

發布日期:2021-12-30  來源:中國海裝  作者:中國風光儲網--新聞中心

核心提示:中國海裝國電浙江象山1#海上風電場工程全容量建成投產

中國船舶集團海裝風電股份有限公司(以下簡稱“中國海裝”)海上各大項目搶抓最后的時間節點,咬定目標不放松,干字當頭見行動,一刻不停抓并網。繼12月11日完成今年江蘇如東區域全部海上風電項目并網后,再下一城,再傳捷報。12月23日中國海裝順利完成國電浙江象山1#海上風電項目全容量并網。

360截圖16650215605164

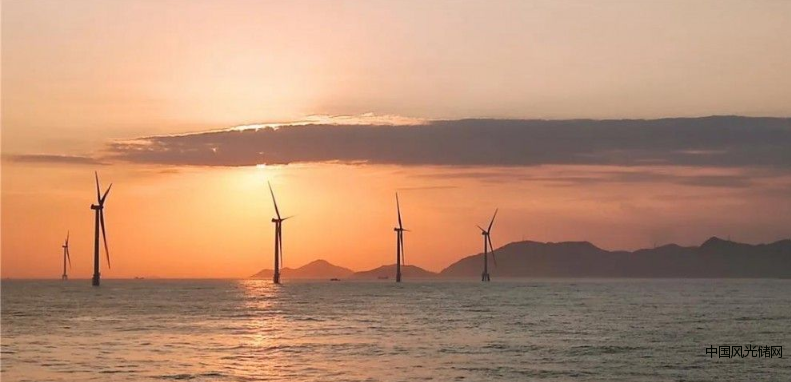

12月23日,隨著國電浙江象山1#海上風電項目順利完成全容量建成投產,標志著中國海裝圓滿完成了2021年浙江區域的海上風電搶裝工作。

國電浙江象山1#項目位于浙江省象山縣鶴浦鎮東南海域,離岸距離約17km,水深9m-15m,風場面積約30km?,總裝機容量254.2MW,采用41臺“中國海裝造”H171-6.2MW機型。

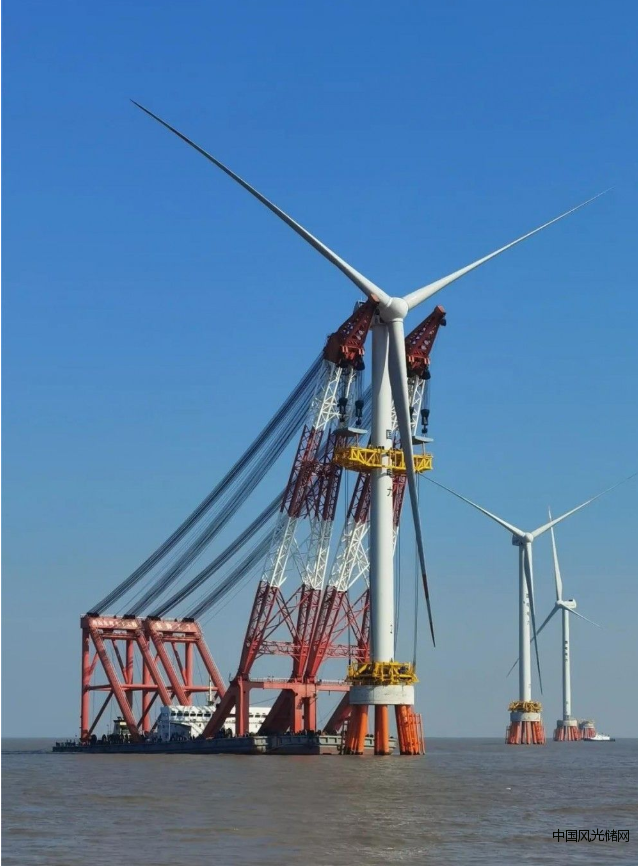

項目建設期間,施工工期緊張,作業窗口期短,海況差,為應對搶裝挑戰,高峰期時期,業主協調了9條安裝船同時作業。同時,為應對安裝作業面陡然增多,中國海裝下屬工程技術公司海上運維中心從多個項目抽調數名技術骨干,全力以赴保安裝,并積極與安裝公司、業主溝通,優化安裝工藝,提高安裝效率,創下了中國海裝單個項目海上安裝作業面數量最多的紀錄。

360截圖165910066773107

浙江是臺風登陸“偏愛”的省份之一,自項目建設以來,共經歷了“煙花”“盧碧”“燦都”等多個臺風登陸,象山項目部積極組織防臺抗臺工作,實現了臺風登陸人員設備“零”事故,對項目順利建成投產起到了促進作用。

在機組安裝完成后,項目部又面臨調試并網工期緊張的壓力,海上運維中心在面對多個海上項目集中調試、技術骨干人員緊張、調試船舶一船難求的情況,一方面和業主、當地海事積極溝通,協調符合當地海況的船舶迅速進場。另一方面提前籌劃成立2個搶裝并網攻堅小組,由項目經理帶隊,駐扎在海上指揮協調,以“風機不并網、人員不下塔”的攻堅勁頭輪流上陣,24小時作業,最終如期完成了并網目標。

國電浙江象山1#項目的全容量建成投產標志著中國海裝離全面打贏海上搶裝攻堅戰更近一步。追風逐浪、馳騁蔚藍,中國海裝將按照“創新引領、海陸并舉、向海圖強”的戰略思路,為我國海上風電平價時代貢獻更多“海裝”力量與“海裝”智慧。

360截圖16470409105145142











關鍵詞: 海上風電

[ 新聞搜索 ]  [ 加入收藏 ]  [ 告訴好友 ]  [ 打印本文 ]  [ 違規舉報 ]  [ 關閉窗口 ]


0條 [查看全部]  相關評論


網站首頁 | 關于我們 | 聯系方式 | 使用協議 | 版權隱私 | 網站地圖 | 排名推廣 | 廣告服務 | 網站留言 | RSS訂閱 | 滬ICP備16055099號-94

風光儲網 版權所有 © 2016-2018 咨詢熱線:021-6117 0511  郵箱:sina@heliexpo.cn 在線溝通:

本網中文域名:風光儲網.本站網絡實名:風光儲網-最專業的風光儲行業信息網站
