國家電投半島南3號海上風電項目 如期實現全容量并網

發布日期:2021-12-18  來源:華電重工海上風電  作者:中國風光儲網--新聞中心

核心提示:國家電投半島南3號海上風電項目 如期實現全容量并網

 1、圓滿完工、喜報頻傳

  2021年12月16日5點8分,國家電投山東半島南3號海上風電項目最后一批風機倒送電完成,當日下午13時58分全容量并網發電,標志著由華電重工與煙臺打撈局聯合體承建的國家電投半島南3號海上風電項目實現全容量投產,圓滿完成業主對工程各進度節點的要求。

360截圖1684093091122100

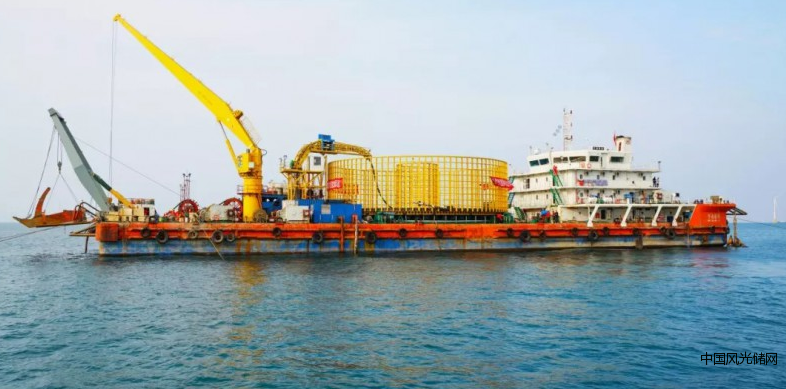

圖 | 2021年11月7日,順利完成58根單樁沉樁施工

  在各項資源異常緊張的搶裝潮大背景下,該項目從2021年5月14日打下第一根樁,到2021年12月16日實現全容量投產,僅用時217天,順利完成58臺風機的單樁沉樁、風機安裝,94公里220kV海纜及75公里35kV海纜敷設工程,圓滿實現“當年合同、當年施工、當年全容量投產”的工期目標。

  2、歷程回顧、汲取經驗

360截圖16540603115130124
圖 |2021年12月5日,順利完成所有風機吊裝

  國家電投山東半島南3號風場位于山東省海陽市南側海域,水深28~33m,離岸37km~43km。水深離岸遠、地質復雜、海況多變、參建單位較多,統籌協調困難,船機資源緊張,是本項目的難點所在。華電重工攜手煙臺打撈局經過技術優化,在聯合體團隊的統籌謀劃、有序高效組織下,扭轉了項目被動的局面。

  3、應對挑戰,華電破局


360截圖16620614416290
圖 |2021年12月15日,海纜敷設全部完工

  2021年國內海上風電行業面臨“搶裝潮”,國家電投山東半島南3號項目作為山東省首批海上風電示范項目,肩負著山東省海上風電“破局”的使命和重任。華電重工在挑戰中窺見機遇,在契機中尋求突破。作為本項目海上主體工程施工標段的牽頭方,華電重工牢記使命,敢于擔當,艱難時刻迎難而上,加強統籌謀劃,發揮專業的管理及技術水平,全力以赴,圓滿實現年底全容量并網的目標,為國家“雙碳”目標貢獻智慧與力量。

  4、厲馬秣兵,蓄勢待發

360截圖165712317511795

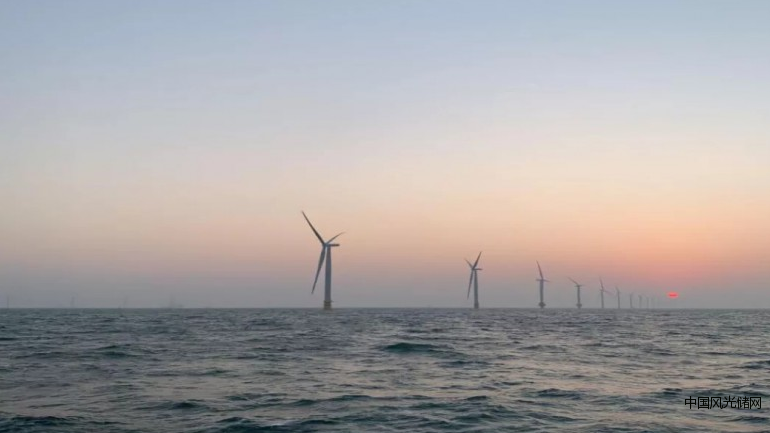

圖 | 2021年12月16日,實現全容量并網發電

  “十四五”期間,海上風電降本提效實現高質量發展勢在必行。針對海上風電的平價發展以及深遠海、大兆瓦趨勢,華電重工將進一步提高自身的科技創新能力、施工能力、運維能力及項目管理水平,助力海上風電平價開發。







[ 新聞搜索 ]  [ 加入收藏 ]  [ 告訴好友 ]  [ 打印本文 ]  [ 違規舉報 ]  [ 關閉窗口 ]


0條 [查看全部]  相關評論


網站首頁 | 關于我們 | 聯系方式 | 使用協議 | 版權隱私 | 網站地圖 | 排名推廣 | 廣告服務 | 網站留言 | RSS訂閱 | 滬ICP備16055099號-94

風光儲網 版權所有 © 2016-2018 咨詢熱線:021-6117 0511  郵箱:sina@heliexpo.cn 在線溝通:

本網中文域名:風光儲網.本站網絡實名:風光儲網-最專業的風光儲行業信息網站
